OEE(Overall Equipment Effectiveness,设备综合效率)衡量计划生产时间被有效用于生产一次合格品的程度,计算公式是可用率×性能率×质量率。它把停机、降速与短停、不合格与返工这三类损失放进同一套计算中。OEE为100%,意味着在约定的计划生产时间内没有停机,以对应产品的理想速度生产,并且全部一次合格。
单独看产量、稼动率或合格率,都可能漏掉另一类损失:设备一直处于运行状态,却可能频繁短停或低速加工;生产数量较多,也可能包含大量需返工的产品。OEE把这些影响合并,同时保留三个分项,帮助生产、工艺和设备人员找出需要进一步调查的损失。它本身不能证明订单已经按时交付,也不能代替整条产线的瓶颈分析。
OEE计算公式是什么?三个分项分别代表什么?
本文采用OEE.com的A×P×Q计算体系。同一台设备、同一统计期内,各分项必须使用相互对应的时间、产品与计数口径;秒、分钟等时间单位要先换算一致。
| 分项 | 计算公式 | 主要反映什么 |
|---|---|---|
| 可用率A(Availability) | 运行时间÷计划生产时间 | 原本安排生产的时间,有多少没有被停机占用 |
| 性能率P(Performance) | 理想周期时间×总产量÷运行时间 | 扣除已登记停机后,实际产出与理想速度相比损失了多少 |
| 质量率Q(Quality) | 一次合格品数量÷总产量 | 产出的产品有多少无需返工就满足要求 |

三项相乘,可得到简化式:OEE=一次合格品数量×理想周期时间÷计划生产时间。分子是这些一次合格品按理想速度生产所需的理论时间。因此,“OEE为81%”表示计划生产时间中约81%转化为这种等效合格产出,并不等于机器只转动了81%的时间。
计算OEE前,怎样确定时间、理想周期和合格品口径?
计划生产时间:不能把所有计划停机都扣掉
计划生产时间是事先明确安排生产、纳入OEE评价的时间。依据OEE分项的时间划分,本来就不安排生产的时段,例如已明确排除的休息或无订单停产,可以不进入OEE分母。占用计划生产时间的故障、换型与调整,则会形成可用率损失。某项活动事先知道会发生,并不意味着它应从分母删除。
计划保养、清洁和会议也应按实际排程边界处理,不能仅凭名称统一归为“分母外”。例如,一次换型发生在已安排的生产时段内,把它改名为计划调整并从分母扣除,会使OEE变高,却没有增加合格产出。计算规则应在统计前固定,变更时保留原因与生效时间。具体情形见OEE计划停机、换型与返工的计算口径。
理想周期:采用最佳条件下可达到的最快周期
理想周期时间是对应产品在最佳条件下能够达到的最快加工周期,用于衡量速度损失。可从有效的设备能力资料、工程验证或可信的最佳运行记录确定,并核对产品、模具、工艺和计数单位。平均周期通常已经包含降速与短停,用它替代理想周期,会把本应暴露的损失藏进基准。
最快周期也不等于未经核实的单次采样最小值。如果一次计数脉冲重复、时间戳错误或一周期生产多件却按一件计算,结果会失真。性能率超过100%时,应先查理想周期是否设得过长、计数是否重复及单位是否错误,不宜直接把超过的部分截成100%。产品或工艺能力改变后可以修订基准,但历史比较须区分基准变化与实际改善。
质量率:返工合格不能回填为一次合格
OEE质量率关注第一次通过生产过程的结果。需要返工的产品,即使后来修好,也不能把最初的不合格记录改成一次合格;返工后的合格数量可以在最终交付或返工统计中另行反映。IBM的OEE说明同样将无需返工的良品与质量损失区分开来。
统计前应约定产品在哪道出口计数、质量结果何时确认,以及跨班次复检怎样补充。单件在返工后再次经过传感器,不能未经识别就当作又生产了一件新产品。没有计划生产时间时,OEE应标为不适用;有计划生产但没有合格产出时,需如实反映结果,并将无法计算的分项标明原因,不能以默认100%填补缺失数据。
OEE怎么算?用一班生产数据完整演算
以下为假设数据,不代表实际产线:某设备计划生产460分钟,已登记故障与换型共80分钟,剩余运行时间380分钟;总产量9500件,其中9310件一次合格,190件不合格或需要返工。该产品理想周期为2.4秒/件。
- 统一单位:运行380分钟=22800秒;计划生产460分钟=27600秒。
- 可用率:380÷460=82.6087%,约82.6%。
- 性能率:9500×2.4÷22800=100%。
- 质量率:9310÷9500=98.0%。
- OEE:使用未舍入分项相乘,结果为80.9565%,保留一位小数为81.0%。
再用简化式验算:9310×2.4秒÷27600秒=80.9565%,两种算法一致。这里性能率恰好为100%,只是这组假设数据与理想周期吻合;真实记录仍需核查是否遗漏短停、计数或基准异常。

如果只把基准从2.4秒改为2.2秒,其他记录都不变,性能率会变成91.6667%,OEE变成74.2101%,即74.2%。这说明改变理想周期能改变分数,却不代表现场产出变化。修订有依据的基准可以让损失评价更准确,但不能把口径改变当作生产改善。
OEE六大损失怎样分类?

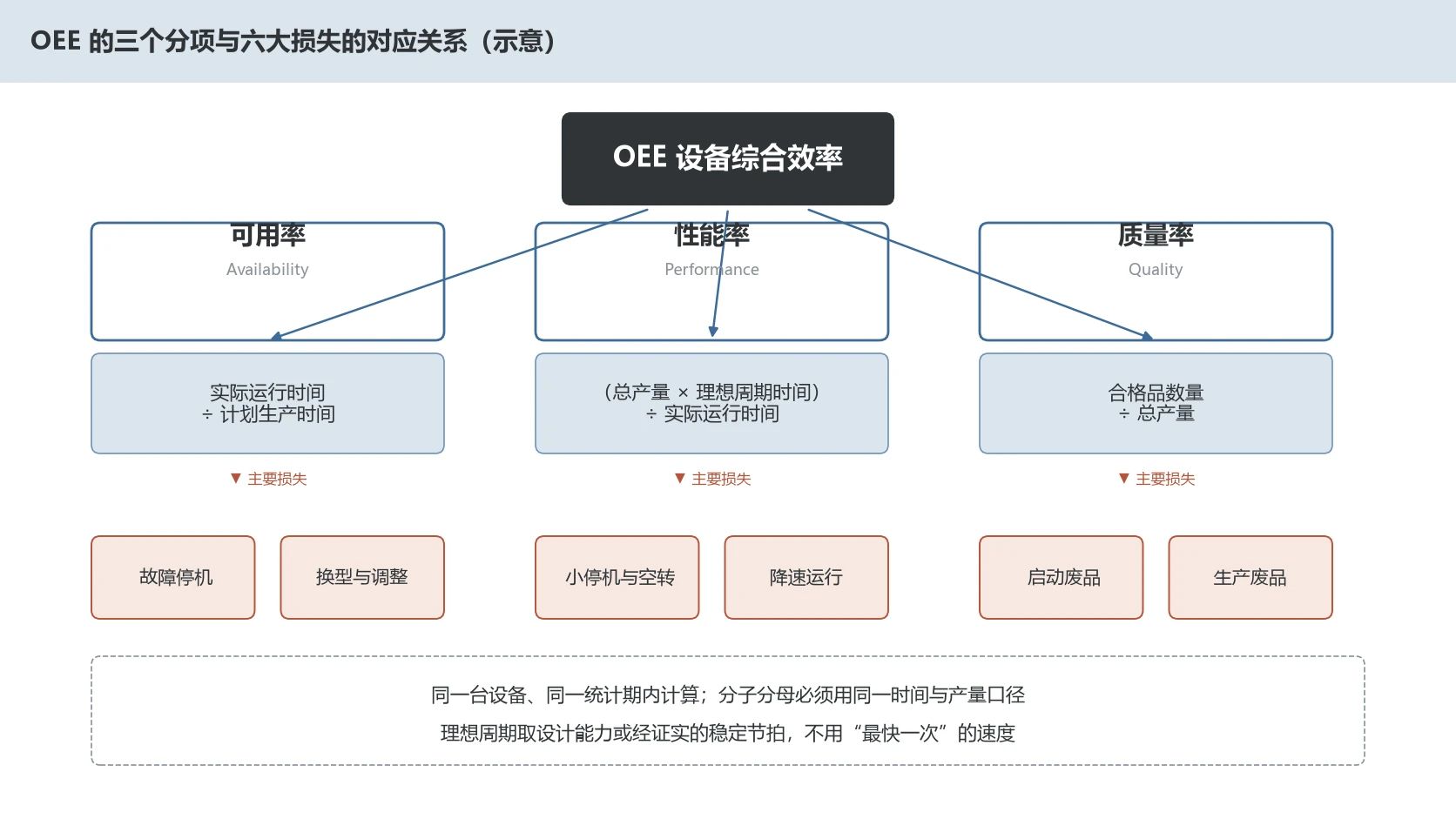

OEE通常与TPM(全员生产维护)的损失分析配合使用。六大损失框架将主要损失分到可用率、性能率和质量率中,便于从汇总值追查具体原因。
| 分项 | 损失类别 | 现场表现 |
|---|---|---|
| 可用率 | 故障与其他非计划停机 | 设备故障、缺料或阻塞等造成较长停机,应分别记录原因 |
| 可用率 | 换型与调整 | 计划生产时段内的换型、设定与相应准备活动 |
| 性能率 | 空转与小停机 | 短暂卡料、检测异常等反复打断生产 |
| 性能率 | 降速运行 | 实际加工周期长于已确认的理想周期 |
| 质量率 | 启动阶段不合格 | 开机、换型后达到稳定状态前产生的不合格与返工 |
| 质量率 | 稳定生产阶段不合格 | 正常生产过程中产生的不合格与返工 |
短停与停机的划分阈值应结合现场的原因记录方式确定,并固定执行。已经作为停机从运行时间扣除的一段时间,不应又手工扣一次性能损失;未单独扣除的短停,则会通过实际产量低于理想产量反映在性能率中。不能同时漏记停机、修改计数,再用另一个“修正系数”补报表。
同样是OEE从75%降到70%,可能是故障时间增加,也可能是短停频繁或一次合格率下降,对应的处理方法不同。需要把分类转换为损失时间并排定调查顺序时,可继续阅读OEE六大损失的记录、分析与改善顺序。
怎样提高OEE?从损失记录到改善验证
先确认数据可信,再结合损失规模、瓶颈影响和可解决程度确定优先项。田纳西制造业扩展伙伴计划的实施指南建议从单台设备试点,明确口径,采集并复核数据,再围绕实际损失采取行动。OEE分析应能落到具体事件,而不能停在一张趋势图。
可用率低:区分故障、等待和换型
把停机按原因累计时长,并同时查看发生次数与单次持续时间。频繁的短故障与一次长等待可能有相同总时长,但前者需查重复失效位置,后者可能需查备料、维修响应或备件。换型时间则要区分准备、拆装、调整和首件确认,判断哪些准备能提前完成;不要靠删除必要检验来缩短报表时间。
性能率低:查短停和实际加工周期
按产品、工位与时间查看周期分布和短停事件,区分整段持续偏慢与偶发堵料。持续偏慢时,先确认当前工艺、负载和材料条件是否与理想周期适用条件一致,再查限制速度的具体原因。提速试验还须观察一次合格率与停机变化,避免速度提高后废品和故障同步增加。
质量率低:把缺陷关联到启动、批次和工序
将不合格类型与产品、物料批次、工艺版本及发生阶段关联。问题集中在换型后的首批,应检查设定、首件与稳定过程;问题在生产中间集中出现,则需结合设备状态、测量结果和材料变化调查。措施实施后用相同判定方法复检,并保留返工历史,不能通过放宽合格标准来制造改善。
改善算例:减少20分钟停机后会怎样?
沿用前面的假设,若停机由80分钟减少到60分钟,新增20分钟全部用于生产,且理想周期、性能率100%和质量率98%均保持不变,则运行时间变为400分钟,总产量为10000件,一次合格9800件。OEE=9800×2.4÷27600=85.2174%,约85.2%,比原来增加约4.3个百分点,一次合格产出增加490件。

实际改善不应只检查OEE是否上升,还应核对停机原因是否减少、性能和质量是否退步、产品组合是否变化,以及瓶颈工序和交付是否受益。试点确认有效后,再把作业方法、参数和维护要求纳入日常管理,并按相同口径持续观察。
OEE达到多少才算好?85%适用于所有设备吗?
没有适用于所有工厂的统一OEE合格线。85%常被称为“世界级”参考,OEE.com的基准说明同时指出,它有特定的历史与制造场景背景,不应成为所有工艺的统一目标。产品组合、换型频度、设备配置和统计边界不同,数字不能直接互比。
更有用的比较,是同一设备在口径固定、产品条件可比时的变化。例如,多品种小批量产线与长期单一产品产线,换型负担本来就不同。制定目标时应说明准备减少哪类损失、通过什么措施、以哪些原始记录验证,而不只是要求各车间都达到85%。
OEE与设备利用率、稼动率和TEEP有什么区别?
OEE考察计划生产时间内的综合有效产出;TEEP进一步把未安排生产的日历时间纳入观察。按这里的定义,排程利用率=计划生产时间÷全部日历时间,TEEP=OEE×排程利用率。设备利用率和稼动率在不同企业中可能使用不同分母,必须先写明公式,不能只凭中文名称互换。
例如,设备一周计划生产80小时,日历时间168小时,计划生产期间OEE为65%,则TEEP=65%×80÷168≈31.0%。这不表示设备在生产时只达到31%的OEE,而是同时反映了排程覆盖程度。分析扩班或产能空间时,需结合需求与资源;分析已安排生产时段的损失,则重点看OEE三分项。完整比较见OEE、设备利用率、稼动率与TEEP的区别。
怎样采集和汇总OEE数据,避免报表失真?
起步时可选择一台有代表性的设备,记录计划生产时间、停机事件及原因、理想周期、总产量和一次合格数。人工记录可以验证口径,但高频短停与周期波动更适合从设备信号采集,再由人员补充原因。自动采集也要核对计数信号代表一件还是一循环、计数器重置如何处理、断连是否造成漏记。
MES制造执行系统可以把设备状态、产品、订单、工艺与质量记录关联起来,但必须先确定各数据的来源、更新时点和确认责任。看板应能从分项指标继续查到原始停机、计数和质量记录;迟到数据与修订也需要留痕。具体字段与校验方法见OEE数据采集与看板设计。
多产品、不同理想周期的场景,宜先按产品及不重叠的生产时段分别计算,再以各段计划生产时间加权汇总OEE。不能把不同理想周期的产量直接套进同一个平均周期,也不能对时长不同的班次简单平均百分比。跨设备比较还需明确它们是独立设备还是同一条产线的关联工序,避免把局部高OEE误读为整线高产出。
可信的OEE应能回答:统计了哪台设备、哪些产品和时间,损失具体发生在哪里,改善后合格产出是否增加。保持计算口径、原始记录和实际处置一致,OEE才能成为生产与设备管理的共同依据。
参考资料
- Vorne / OEE.com:Calculating OEE;OEE Factors;Six Big Losses;World-Class OEE;Calculate TEEP。
- IBM:什么是设备综合效率(OEE)?
- University of Tennessee CIS / Tennessee MEP:OEE Implementation Guide。
