智能制造系统集成,是让业务计划、生产执行和现场监控系统按照共同的数据含义与处理规则协同工作。SCADA、MES与ERP接口能够传送数据,只说明通信链路可用;只有工单、物料、工序和生产结果在各系统中保持可解释的关联,订单下发与实际报工才算完成业务衔接。
工厂常见的集成困难并非没有接口,而是同一条报工被重复计数、工单改版后现场仍按旧版执行,或者发送端显示成功而接收端尚未入账。解决这些问题,需要同时设计数据内容、状态确认和失败恢复。有关系统类别的基础划分,可先查看工业软件的研发设计、生产控制与经营管理分工。

SCADA、MES与ERP各负责哪一段业务

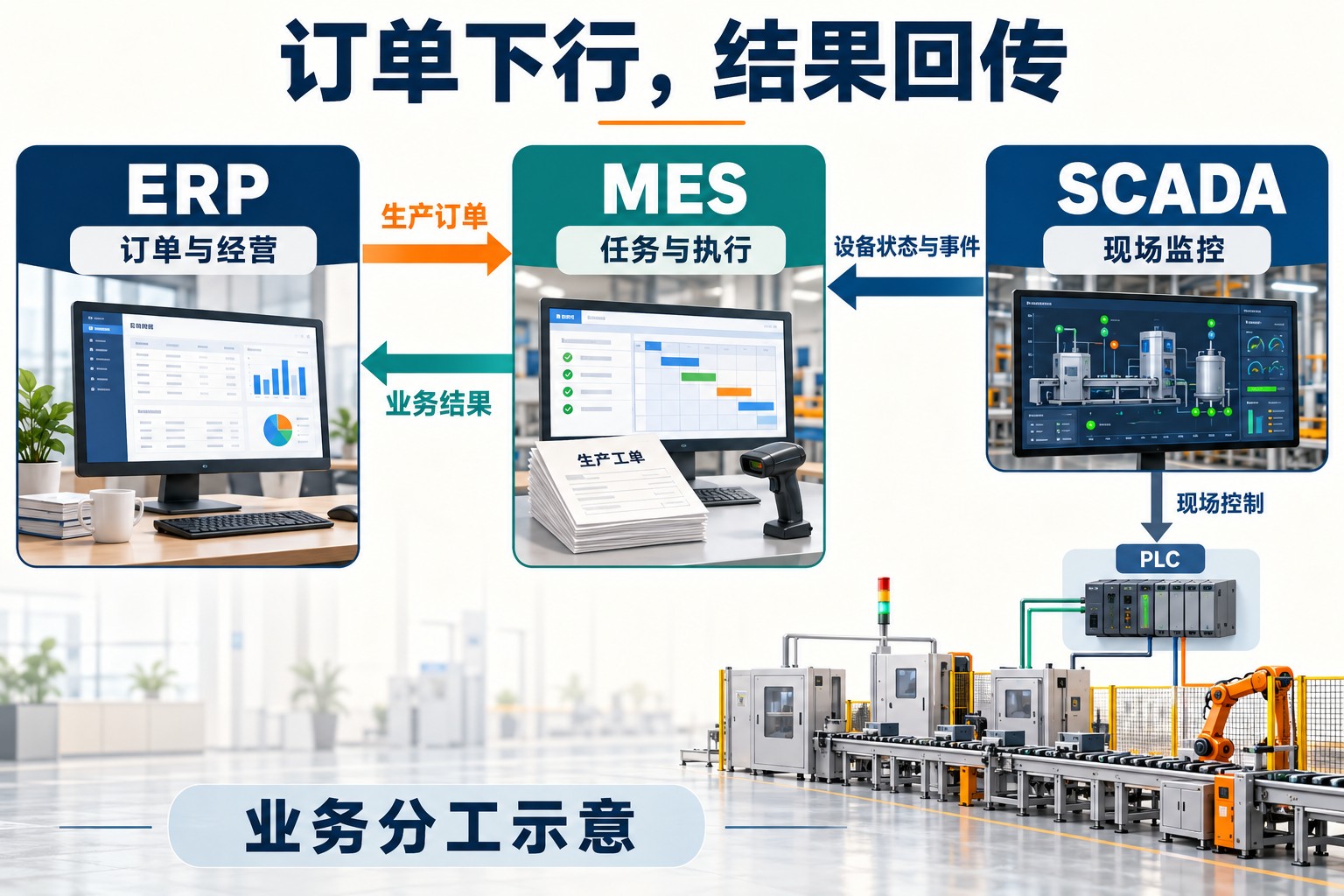

企业资源计划系统(ERP)主要组织订单、物料、库存和经营计划;制造执行系统(MES)把生产任务落实到工序、资源和执行记录;数据采集与监控系统(SCADA)关注现场状态、过程监视和操作交互。可编程逻辑控制器(PLC)等控制设备负责现场控制逻辑。实际软件功能可能重叠,集成时应按活动与责任划分,而不是只看产品名称。
国际自动化协会的ISA-95体系说明将制造运行管理与业务计划之间的信息交换作为重要对象。它提供活动、对象及接口的共同语言,并不规定所有工厂必须购买相同软件,也不等于一张可以直接照搬的网络连接图。
在一个简化的离散制造流程中,ERP下发生产订单,MES形成执行任务,现场产生工序完成、消耗和检验记录,MES再向ERP反馈约定的业务结果。SCADA提供的设备计数和状态需要关联到当时执行的工单;一条设备计数本身通常不能说明产品是否已完成最终检验或已经入库。

从订单下发到报工回传,接口要交换什么
先选一条需要闭合的业务流程,再定义它的接口。以下以工单下发、现场执行、完工反馈为例;物料和工艺的权威来源可能是ERP,也可能是产品生命周期管理等其他系统,应按企业实际情况确定。
| 业务环节 | 需要交换的内容 | 接收端确认什么 |
|---|---|---|
| 基础对象同步 | 物料与设备编码、单位、工艺版本、有效时间及映射 | 对象可识别,版本有效,单位可转换 |
| 订单下发 | 工单号、物料、数量、交期、工艺版本及下发版本 | 任务是否受理,哪些项目因缺料号或版本冲突被拒绝 |
| 现场执行关联 | 工单与工序、设备、班次或批次的对应关系 | 设备事件属于哪次生产任务,任务切换何时生效 |
| 报工与消耗回传 | 事件编号、工单工序、数量单位、发生时间、状态及物料消耗 | 是否已经处理,数量是否符合业务规则,是否完成入账 |
| 取消与修正 | 原单据或事件标识、变更版本、原因和生效边界 | 原任务是否已开始、能否取消,已完成部分怎样处理 |
“同一工单”并不意味着每次消息都可以覆盖旧值。例如工单第一版要求100件,第二版改为80件时,现场可能已经完成90件。接收端应按事先约定进入超量确认或变更处理,而不是把已生产的90件记录改成80件。订单计划、生产事实和差异处理必须分别保留。
字段名称相同也不能保证含义相同。“完工”可能指工序完成、整单结束或检验放行,接口合同应把触发条件写清楚。基础定义、编码与单位管理可接着阅读工业数据治理;集成方案在这些定义之上补充消息方向、确认方式和异常行为。
接口、消息队列与中间表怎样承担不同任务

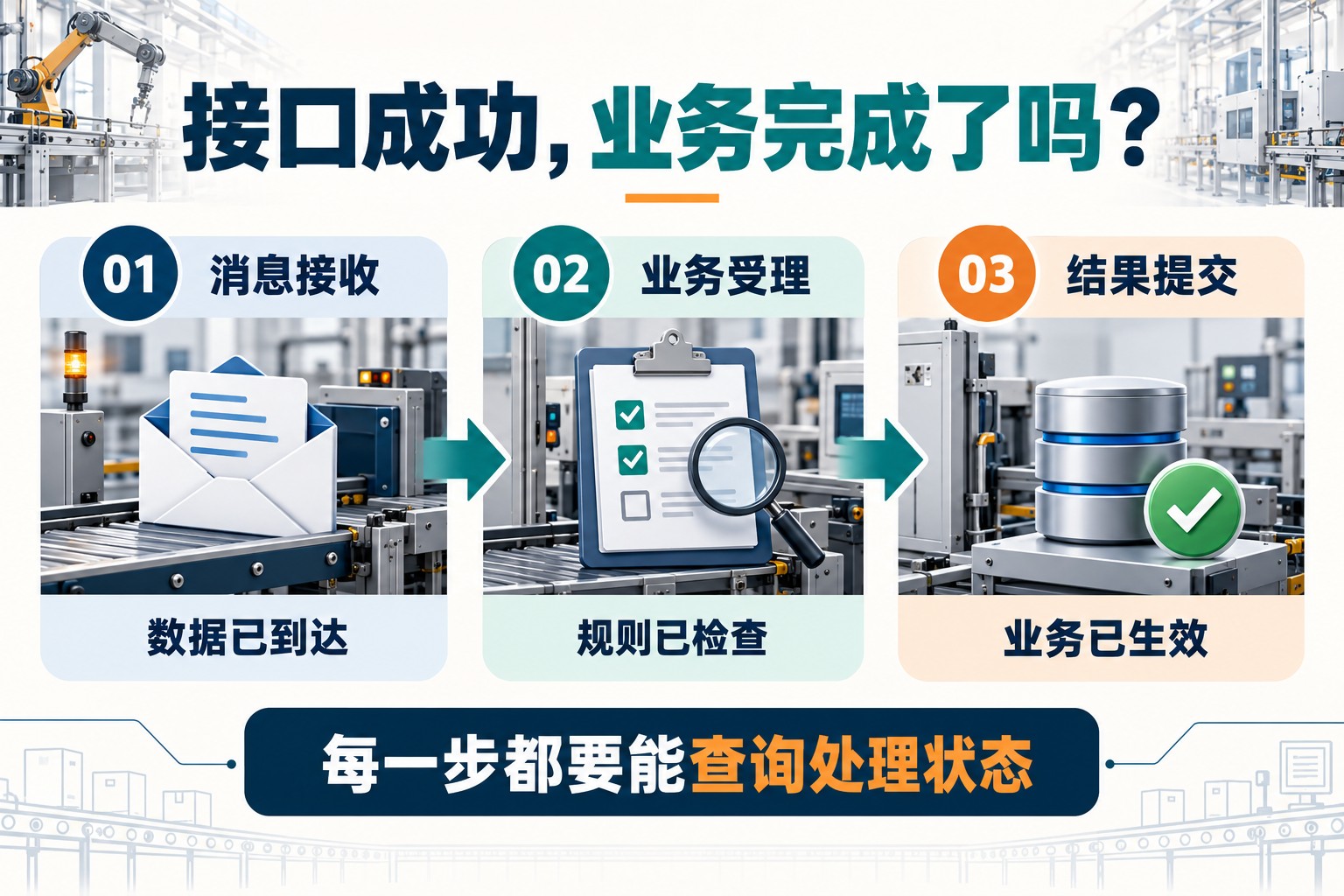

应用程序接口(API)适合需要明确请求和响应的任务,例如查询工单是否存在、提交一条报工并取得处理编号。调用超时可能是请求未到,也可能是业务已提交但响应丢失,因此不能仅凭超时就认定“未处理”。
消息队列适合将发送和接收解耦:一端暂时不可用时,消息可以按配置等待处理。但队列接收成功并不等于ERP业务入账成功,还需要消费端完成校验、业务提交和结果回报。高频设备测量也不宜不加筛选地全部进入ERP,应按业务需求形成工单事件或汇总,同时保留分析需要的原始历史数据。
中间表或文件交换适合已有系统只能按批次导入导出的情况。其合同需要明确批次编号、字段版本、写入完成标志、校验方式、处理结果及重跑行为;读取一半文件或把未写完的中间表当完整批次,都会造成缺行和重复。直接写对方业务数据库则可能绕过其校验与状态逻辑,应使用系统提供并支持的接入边界。
OPC UA等工业通信机制可用于现场数据交换,但通信协议本身不能替企业定义“报工”“合格”“入库”的业务含义。系统更多时可设置集成服务集中做转换、路由与监控,同时也要设计该服务故障时的缓冲和恢复,避免所有流程依赖一个不可恢复的中间节点。

重复消息、乱序和断网怎样避免影响报工
同一业务事件重传,结果只生效一次

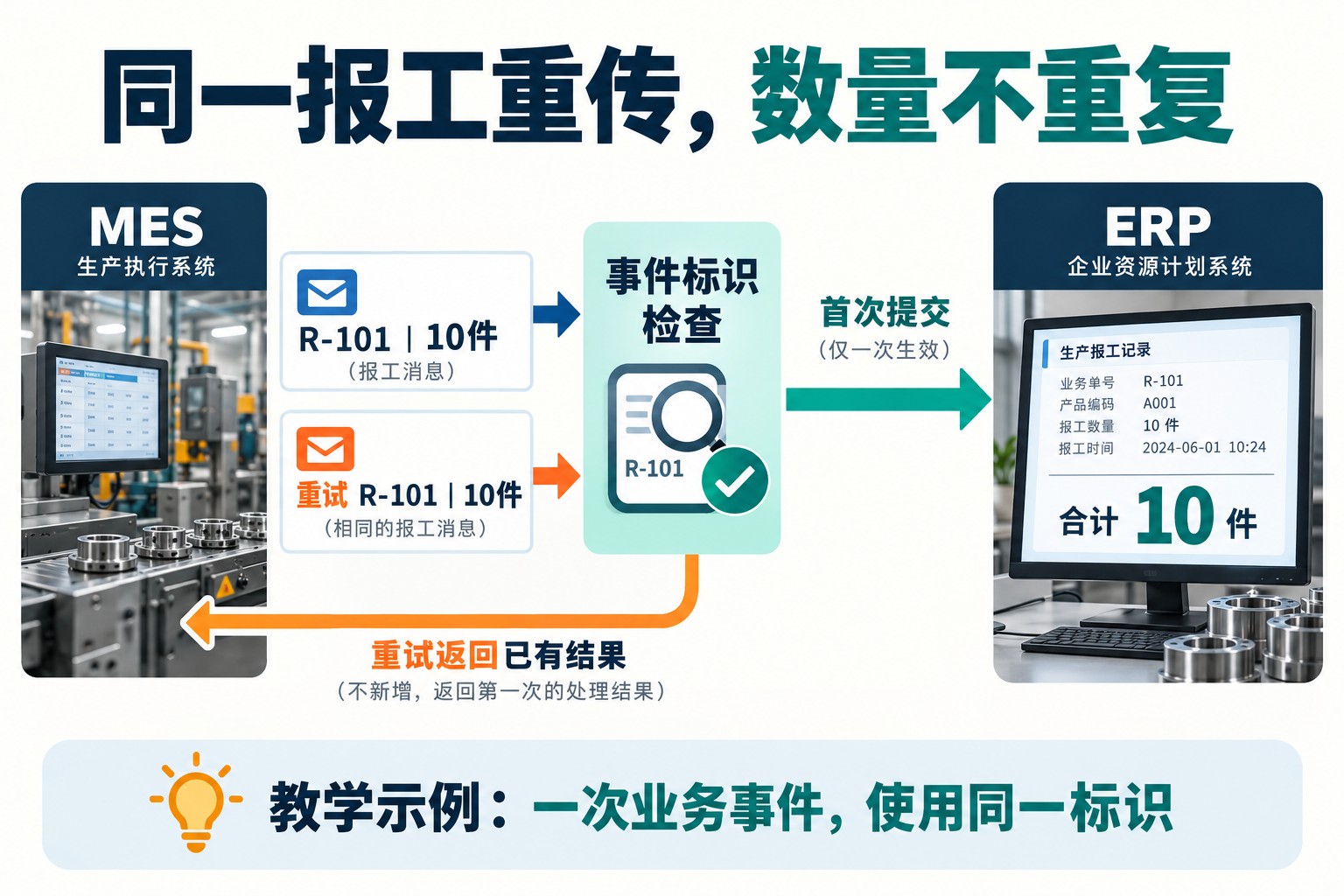

假设MES向ERP发送事件R-101,内容为某工单完成10件。ERP已经提交,但返回确认时网络中断,MES随后重试。如果两次请求都让总数增加10件,系统就把一次生产记成了20件。解决方法是让同一业务事件保留稳定标识,接收端识别已处理事件并返回已有结果,这种重复调用不再产生额外业务影响的性质称为幂等。
事件标识必须对应一次业务动作,而不能只用工单号:同一工单可以分多次合法报工。对于同一事件标识却携带不同数量的请求,应报告冲突并进入修正流程,不能静默接受。记录“已处理事件”和写入报工结果也应保持一致;若两者分开提交,系统在中途故障时仍可能重复或漏记。并发重试还可能让两个处理程序同时查到“尚未处理”,因此需要唯一约束或原子条件写入等机制,确保同一事件只有一次业务提交。微软的幂等消费模式说明了这类处理要求。

旧版本不能覆盖新状态,补传不能伪装新发生
消息到达顺序不一定与业务发生顺序相同。工单第二版先到、第一版随后补到时,接收端需要通过版本或顺序信息识别旧更新。对于确实需要顺序处理的同一对象,可按对象组织消息或检查前置状态;不必强行让整个工厂所有事件排成一个队列。
断网时是否继续生产,取决于现场是否已有有效任务、工艺资料和必要的本地记录能力。可继续的流程要保存待发送事件和发生时间,恢复后按可核对的顺序补传;缺少必要授权或工艺条件的流程则应进入约定的暂停或人工处理状态。不能承诺所有业务在任何断网条件下都照常运行。
队列自身的重复检测也有范围。例如Azure Service Bus的重复检测按配置时间窗识别消息标识,不能据此推断所有中间件都能永久消除重复,更不能代替消费端的业务幂等。
跨系统对账怎样找到差异,而不是覆盖数字
对账应从事件或单据层向上汇总。首先确认哪些记录已经发送、接收、提交,哪些被拒绝或等待人工处理,再比较相同工单、工序、状态和时间范围内的数量。不能只比较两个总数后,把其中一个改成另一个。

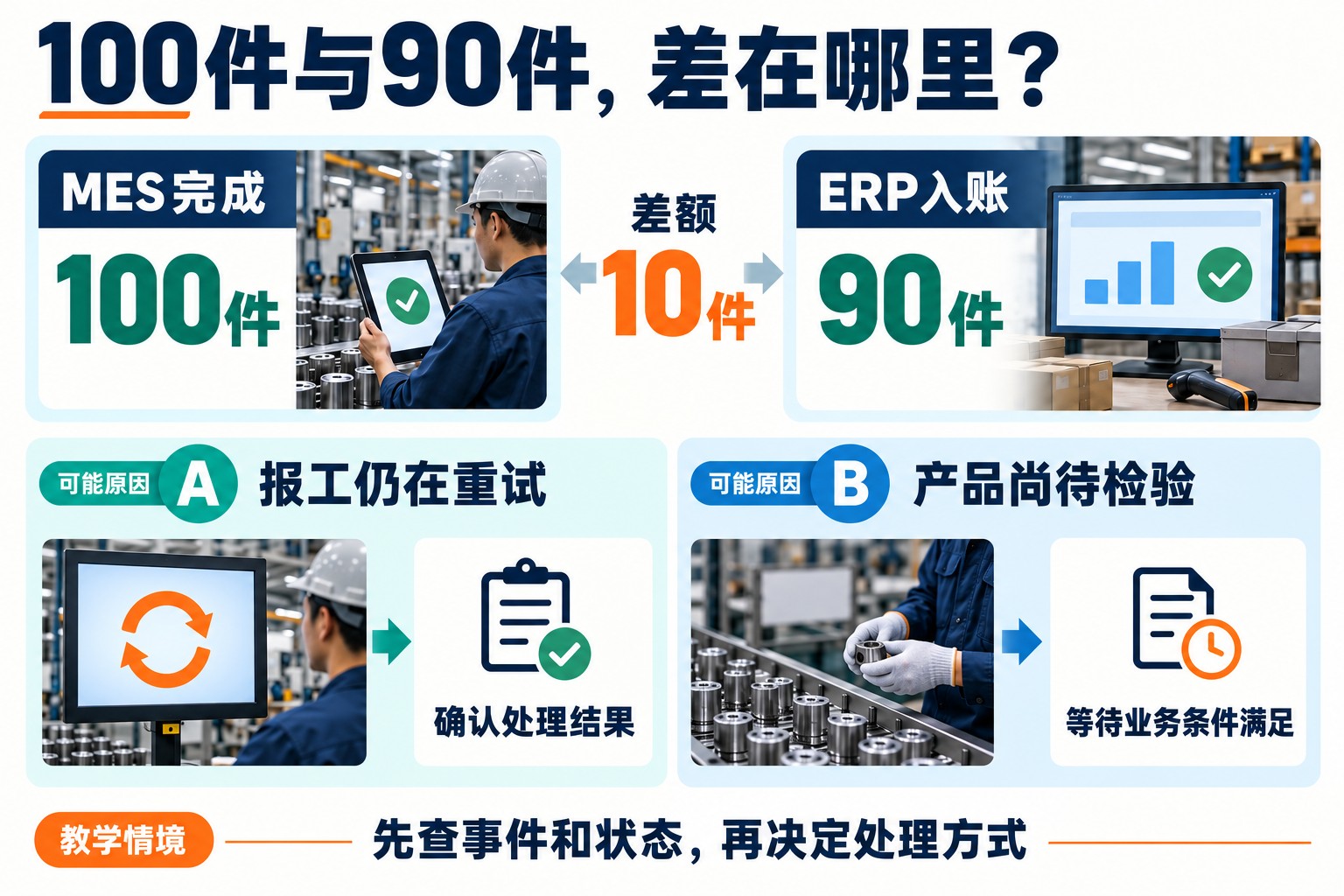

例如MES完成100件,ERP入账90件,差额10件可能是一条仍在重试的报工,也可能是待检产品尚未达到ERP入账条件。前者需要恢复接口并确认幂等结果,后者需要保留状态差异;若仅补写一条10件,可能造成重复入账,或把尚未满足条件的产品提前入账。修正时应关联原记录、记录原因和处理结果,再按明确规则补偿或冲销。
日常监控因此应同时显示业务待处理数量与接口健康状态:积压事件、最早未处理时间、错误分类、受影响工单和责任人。只有“接口正常”绿灯,不能说明生产记录已经对齐。

系统集成上线前怎样验收
验收样本应覆盖正常订单下发、分次报工、取消与改版,也要覆盖确认丢失后的重试、同一事件重复到达、旧版晚到、断网补传及错误数据恢复。每个样本明确输入、预期状态、允许的数量变化和失败后的责任人,实际检查两端记录,而不只看接口返回码。
对性能要求,应由业务允许延迟、消息规模和现场资源确定,并在约定负载下测量;订单同步和设备控制并不使用同一个响应时限。集成服务还需按必要权限访问系统,跨办公与生产网络设置明确通道,生产控制及安全功能继续遵守其本地控制设计。
上线切换时保留旧接口状态、待处理队列和回退条件,避免新旧接口同时处理同一业务而双重入账。一个可验收的智能制造集成方案,应能回答:某张工单现在在哪个系统处于什么状态、某条生产记录是否已经生效、异常由谁恢复,以及恢复后为什么不会再次改变已确认的结果。
参考资料
- ISA:ISA-95 Series of Standards,企业业务与制造运行信息交换的框架。
- Microsoft Learn:Idempotent Consumer Pattern,重复投递与业务幂等处理。
- Microsoft Learn:Duplicate detection in Azure Service Bus,特定中间件的消息标识及去重时间窗。
