APS高级排产系统是什么?与MES排产有什么区别

智能制造 4℃ 0

APS是Advanced Planning and Scheduling,即高级计划与排程。它根据订单需求、工艺路线、物料可用时间和生产资源,计算由哪些设备或人员承担工序、何时开始和结束,并比较延期、换型、资源负荷等结果。

APS与MES都可能涉及排产,但主要关注点不同:APS侧重在多个任务和约束之间形成、比较未来安排;MES侧重把已安排的工作落实到现场,记录实际执行并进行派工调整。实际产品的功能可能交叉,判断区别应看它解决什么问题,而不能仅看软件名称。

APS将订单需求与生产资源时间安排连接,并接收车间实际进度反馈
APS把需求和资源限制转成计划,现场反馈使计划能够持续更新。

APS高级排产系统需要哪些输入,会输出什么?

APS不只是把订单按交期排序。它需要知道订单如何制造、哪些资源能做、什么时候具备开工条件。Siemens对APS的说明区分了生产计划与详细排程,并将资源、工装和物料等列为排程需要考虑的条件。本文主要讨论车间层面的详细排程。

输入信息排程需要解决的具体问题
订单与需求生产什么、数量多少、何时需要;哪些任务已承诺或具有更高优先级。
工艺路线与工时工序先后关系、各工序加工时间、准备时间,是否允许拆批、并行或重叠转序。
资源及工作日历哪些设备、人员和工装能够加工;班次、休息、维护与已占用时间在哪里。
物料与在制品物料何时实际可用,是否已被其他订单占用;在制任务已经完成多少、还剩哪些工序。
换型与业务规则从当前产品切换到下一产品需要多久;哪些任务不能移动,哪些约束可以经过确认后调整。

在这些信息上,APS形成工序级安排:订单或工序、分配资源、开始与结束时刻、计划数量,以及未能排入或可能延期的原因。资源负荷、缺料时点、不同方案的交期变化,也应能与具体任务对应。只有一张颜色丰富的甘特图,却看不出物料和时间依据,仍不足以判断计划是否可执行。

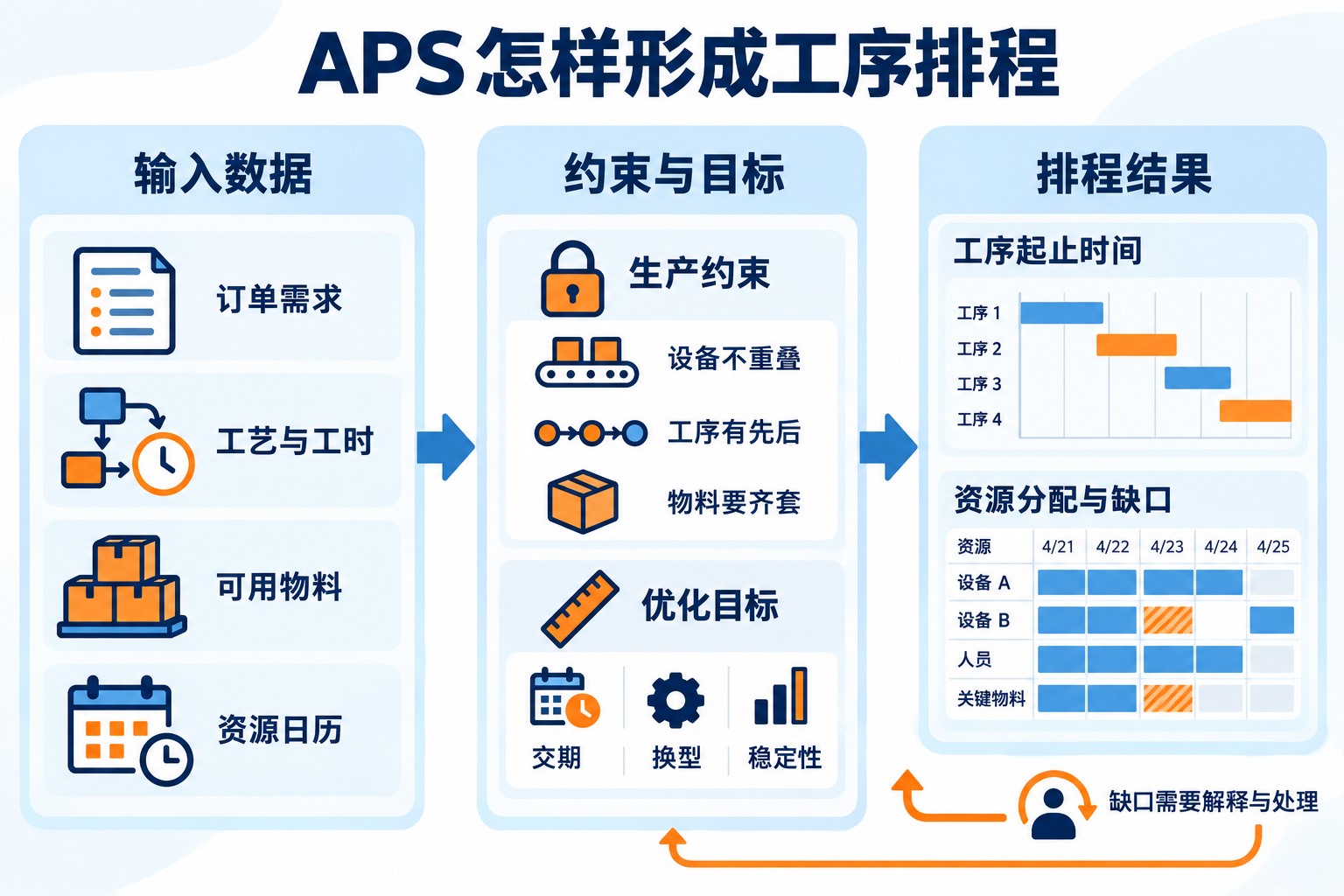

APS从订单工艺工时物料和资源日历形成约束排程及缺口提示
输入定义了生产条件,约束决定哪些安排可行,目标用于比较可行方案。

有限产能排程怎样处理约束和优化目标?

有限产能意味着必须考虑已经占用的资源

假设一台机床同一时刻只能加工一张订单,08:00—09:00已被订单A占用,另一张订单就不能同时使用它。有限产能排程需要在工作日历和已有占用之间寻找可用时段;如果一项工序需要连续40分钟,找到一个15分钟空档也不能直接放进去。

物料、工序和资源必须共同满足。例如,设备09:00空闲,但物料09:30才放行,就不能把加工开始时间定为09:00;前一道工序尚未完成,也不能把未具备条件的后续工序提前。可同时处理多批的设备,则应按真实容纳能力建模,而不是一律按单台单任务处理。

Microsoft的作业排程文档分别说明了有限产能、有限物料和工序顺序:资源已有预约会影响排程,物料约束用于检查开工时是否具备所需物料。若相关约束没有启用或建模,系统算出的时间就可能建立在另一套假设上。

约束决定能不能做,目标决定优先采用哪个方案

设备不可重叠占用、必须先加工后检验、人员需要具备规定资质,通常属于必须满足的条件。减少延期、减少换型、缩短在制等待或保持已发布计划稳定,则是比较方案时可能采用的目标。

目标之间可能冲突:将相同产品连续加工可以少换型,但中间另一型号的急单可能延期;把所有设备排满,也可能提前制造暂不需要的在制品。排程需要明确优先次序,不能只要求“交期最好、利用率最高、库存最低”,却不说明冲突时如何取舍。

交期也需要明确业务含义。如果某个完工时间绝对不能突破,应作为必须满足的条件;若允许计算延期方案,就应输出晚了多久、影响哪些订单,供计划人员评估。软件给出一个较晚的日期,并不等于客户已经接受这个日期。

APS和MES、ERP的排产职责有什么不同?

主要职责通常关注的任务
ERP:需求与业务资源组织订单、物料需求、采购、库存和生产订单,支持经营与资源计划。
APS:约束下的计划比较结合多个工序与资源,比较生产顺序、可完成时间和插单影响,形成详细安排。
MES:现场执行与反馈派工、开工、报工、质量与追溯,按现场状态协调任务,并回传实际结果。

MES中的排产或派工,常关注哪些任务已经具备执行条件、当前班组或设备下一步做什么。APS更常把较大范围的订单、工序关联和未来资源占用放在一起比较。不过,计划范围和功能由具体实现决定,不能认定ERP只能做无限产能计划,或MES完全不能做有限排程。

例如,上述Microsoft文档已经提供有限产能作业排程;SAP Digital Manufacturing的派工与监控说明也包含有限资源上的任务安排、重新排程、日历与异常处理。这些功能交叉说明,APS可以独立部署,也可以作为现有平台中的能力,三类职责不必对应三套独立软件。

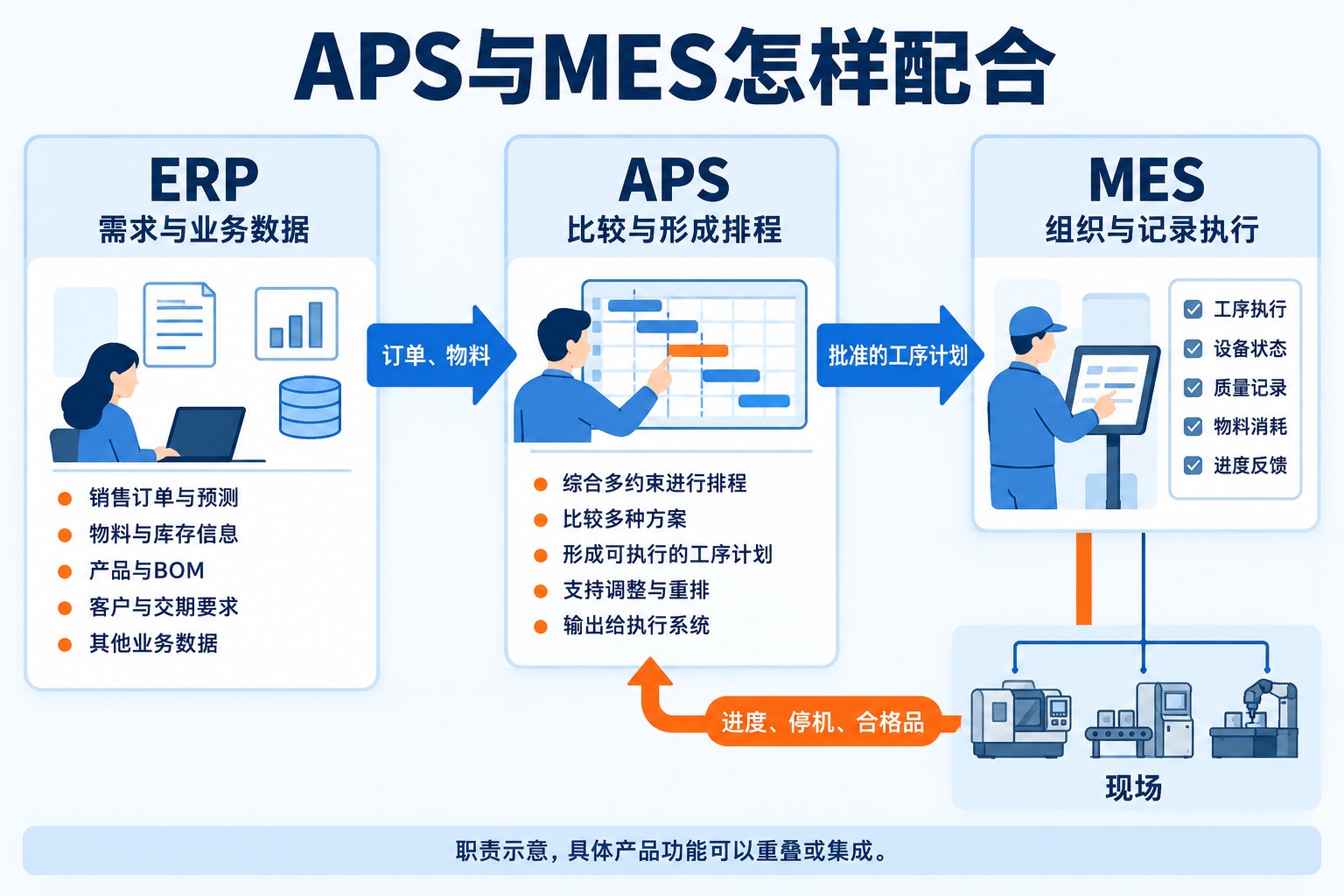

ERP提供需求与物料信息,APS形成排程,MES执行并反馈进度和异常的职责示意
职责关系示意。具体产品可以内置或交叉提供相关功能,接口路径应按企业实际流程确定。

关于ERP、MES、PLM与仓储系统各自维护什么数据,可参阅制造企业常用信息系统的职责与数据交接。对排产而言,重要的是这些数据能够共同描述同一批订单和当前现场状态。

一个有限产能算例:设备有空,为什么仍要等待?

下面为教学假设,不是实际企业案例。车间有一台机床M和一个独立检验工位T,08:00—12:00均可使用。每张订单先整批加工,再整批检验;两种资源各只能同时处理一张订单,不拆批、不中断加工,暂不计搬运时间。订单完工以检验结束为准。

订单排程条件
A加工60分钟,检验30分钟;物料08:00可用,要求10:00前完工。机床已具备A的加工条件。
B加工40分钟,检验20分钟;物料09:30可用,要求11:00前完工。转为B需换型15分钟。

这里的工时都是整张订单的工序时长。本例允许先完成换型准备,再等待B的物料;换型期间机床不能同时加工其他订单。

初始安排为:M在08:00—09:00加工A,09:00—09:15换型,09:15—09:30等待B物料,09:30—10:10加工B。独立的T在09:00—09:30检验A,在10:10—10:30检验B。两张订单分别在09:30和10:30完工,满足原定要求。

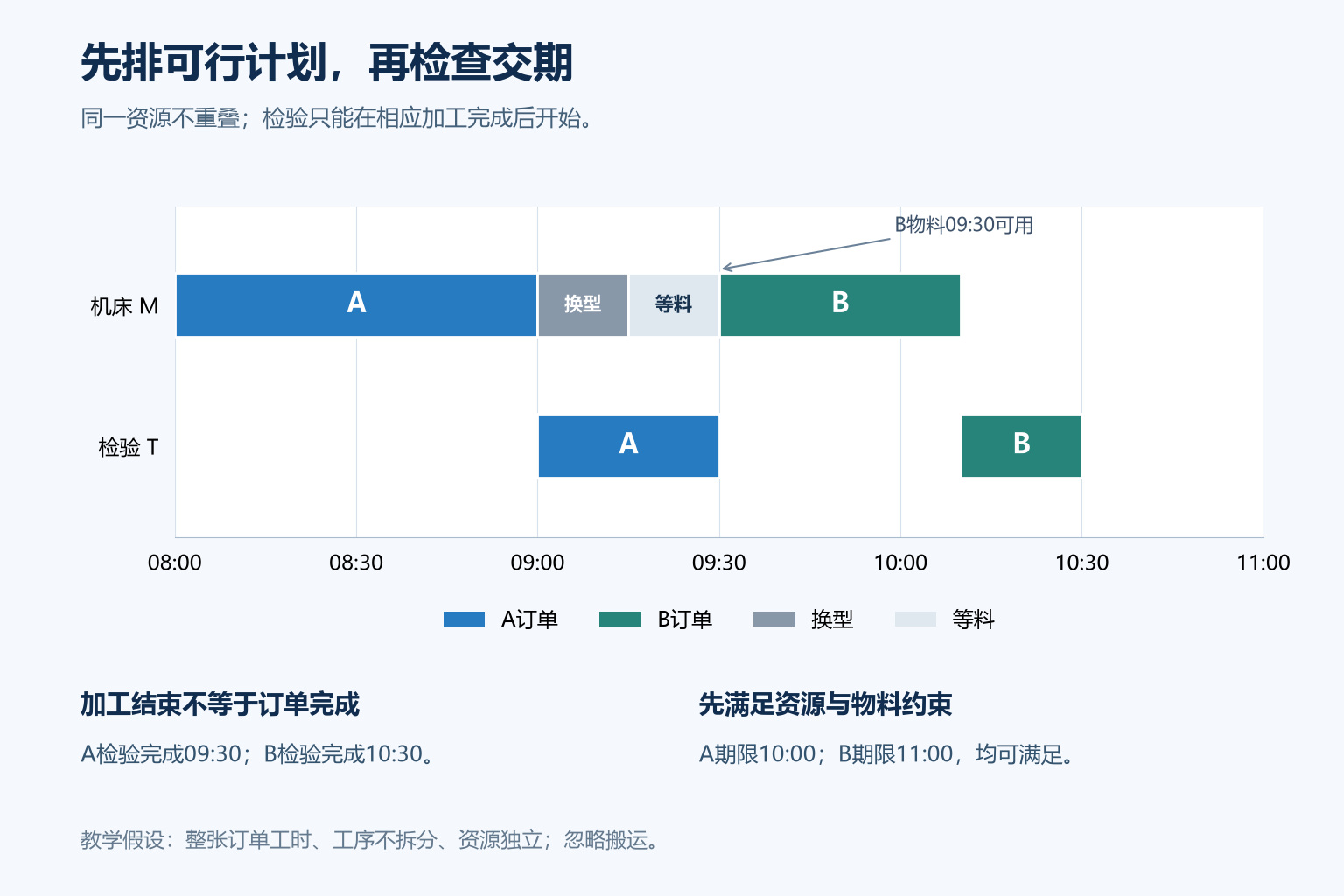

初始有限产能排程中A先加工检验,机床换型后等待B物料到位再加工B
教学算例:换型占用机床,B加工受物料09:30可用的限制;检验与机床加工使用不同资源。

这段等待不能通过把B的开始时间拖到09:15来消除,因为当时还没有可用物料。若希望提前B,需要改变实际条件,例如确认能够更早放行物料,再重新校验后续安排。仅修改计划时间,现场仍然无法开工。

遇到急单或缺料,APS怎样重新排程?

急单优先安排,仍然要经过完整工序

假设08:20新增急单C,此时A已经开工,必须继续到09:00。C的物料08:40可用,加工30分钟、检验15分钟,要求09:30完工。C与A属于同一产品族,接在A后不需要额外换型;从C转为B仍需15分钟。

把C放到B之前后,机床安排为:A到09:00,C在09:00—09:30加工,09:30—09:45换型,B在09:45—10:25加工。检验工位则依次在09:00—09:30检验A、09:30—09:45检验C,并在10:25—10:45检验B。

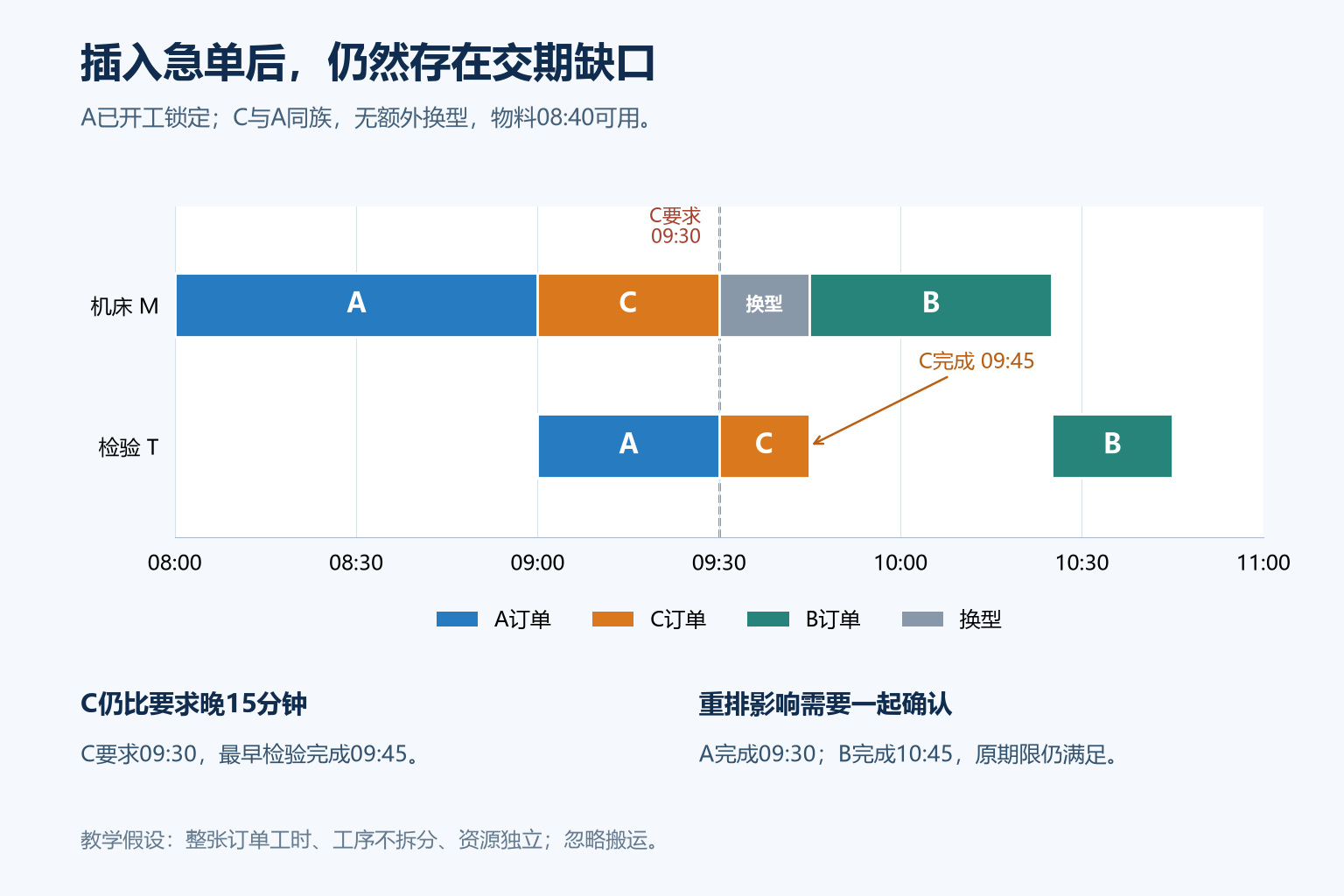

插入C后的重排保留已开工A,C在09点45分检验完成,比09点30分要求晚15分钟
教学算例:C已优先于B安排,但最早完工仍为09:45;A和B继续满足各自原定完工要求。

C最早只能在09:00获得机床,加工和检验合计45分钟,因此最早完工为09:45,比要求晚15分钟。提高优先级并不能让正在加工的A消失,也不能省略C的检验。B因插单从10:30推迟到10:45完工,仍早于11:00的要求。

如果允许评估延期,系统可以把这个方案与其他方案比较;如果C必须09:30完成,则当前条件下没有满足该要求的方案。此时需要核实是否存在符合工艺的替代资源、是否允许改变批量或交付安排,再进行计算,而不能将冲突隐藏在一张“全部已排产”的图里。

物料时间变化,应重新检查受影响的后续工序

在插单后的方案中,若B的物料可用时间从09:30变为10:00,机床即使09:45完成换型,也必须再等15分钟。B可在10:00—10:40加工,10:40—11:00检验,刚好达到原定要求;如果物料要到10:20才可用,按相同条件最早完工就变为11:20。

这类反馈需要使用“生产实际可用时间”。采购到货日期、仓库收货时间和检验放行时间可能不同;已分配给其他订单的库存也不能再次使用。重排只有反映这些状态,才能正确判断缺料影响。

重新排程也不必把所有订单全部推倒重来。已经完成的工序应保留实际记录,已开工任务按现场剩余工作处理;对尚未开始的受影响任务,再寻找新时段。冻结哪些近期任务、允许移动多远,应结合备料和现场准备情况设定,并在结果中列出变化。

可行排程、优化排程和稳定计划有什么区别?

可行表示满足当前模型中必须遵守的条件,例如物料已经可用、同一单容量设备没有重叠、工序先后正确。它不自动保证所有订单按时完成;只有交期被设为必须满足的条件时,超过交期的方案才会因此被排除。

优化是在可行方案中,按明确目标寻找更好的结果。例如,比较总延期、换型占用或加班需求。不同规则、搜索范围和计算时间可能得到不同方案,不能仅因使用了APS,就断言结果是所有可能方案中的全局最优。

稳定则关注计划变化对现场的影响。一个新方案即使少几分钟换型,若让大量已经备料、准备工装的任务改机台或改顺序,可能增加未计入模型的执行工作。因而需要同时观察结果改善多少、移动了哪些任务,以及这些变化能否落实。

本文插单方案的价值在于把变化说清楚:C不能按09:30完工,B晚15分钟但仍满足11:00要求,已开工的A保持不变。若另一方案为了提前C而打断A,必须先证明工艺允许中断,并计入恢复条件,才能与当前方案比较。

Infor的APS说明展示了将单项需求放入临时计划副本进行可行性检查的做法。这说明“先模拟影响、再纳入执行计划”是一种实际实现方式;计算出的可用日期与已经发布的生产承诺应分开管理。

主数据不准确,为什么排程会在现场失效?

APS计算的是输入数据所描述的工厂。模型漏掉的限制,不会因为时间轴排列整齐就自动得到满足。常见问题可以直接对应到现场后果:

数据问题计划怎样失效
工时单位或数量基础错误把每件工时当成整批工时,或把秒当分钟,导致资源占用严重偏差。
工艺版本或转序规则错误漏排检验、等待整批完成的限制,或者提前启动本不允许重叠的后续工序。
日历和资源资格过期把休息、维护时段用于加工,或把任务分配给不具备相应工装和能力的设备。
物料只有账面数量忽略批次状态、检验放行、已分配数量或供应变化,导致计划开工时缺料。
换型条件与在制状态不符误判当前产品族、漏计换型,或把已开工任务当作尚未开始重新安排。

例如,若把本例C的检验时间遗漏,计划会显示09:30完工,看起来正好满足急单要求;现场按实际工艺检验后,却要到09:45。这不是提高排程计算速度能够解决的问题,而是工艺模型缺少了一道必要工序。

数据修正也要区分原因:一次异常停机不一定意味着标准加工时间永久增加;长期重复出现的工时偏差,则需要按产品、设备和工艺条件重新确认。保留标准值、实际记录和异常原因,才便于判断应调整计划、维护资源,还是修正基础工时。

APS与MES怎样形成有效的重排反馈?

排程发布以后,MES应把实际开工、完成数量、质量结果及资源状态等信息送回计划流程。Microsoft的MES集成文档列出了订单释放、开工、合格与报废数量、耗料、工时和订单结束等信息交换,说明反馈需要具体到业务事件。

以本例为例,若现场确认A要到09:15才能完成,APS就应按更新后的剩余占用评估C和B,而不是继续使用09:00这个旧日期。反过来,若A已经提前完成,系统也要知道实际结束时刻和后续可用状态,才能判断空出的时间能否利用。

一套可执行的反馈流程至少要把以下事情衔接起来:

  1. 确认当前状态。对齐同一订单、工序、资源和数据时点,区分已完成、进行中、未开始及暂时阻塞的任务。
  2. 确定重排范围。识别延期、缺料或资源不可用影响哪些工序,保留已经发生的事实和需要固定的任务。
  3. 比较方案影响。同时查看新的完工时间、换型安排和被移动的任务,显示仍未解决的冲突。
  4. 发布明确版本。让现场知道哪一版计划生效、哪些旧任务安排被替换,避免新旧派工同时使用。
  5. 继续核对实绩。检查实际开完工与计划差异,以及合格品是否达到订单要求,形成下一次计算的依据。

APS的作用,是让资源限制和方案影响在执行前可见。它能够帮助回答“这张订单最早什么时候完成、插入后影响谁、哪个条件需要改变”;这些回答能否落地,取决于模型是否覆盖必要约束、现场数据是否及时,以及新计划是否真正传达到执行环节。

参考资料

  • Siemens:Advanced Planning and Scheduling,计划与详细排程的范围及资源约束。访问日期:2026年10月27日。
  • Microsoft Learn:Job scheduling,有限产能、物料、工序关系与资源日历;Manufacturing execution system integration,生产执行信息交换。访问日期:2026年10月27日。
  • SAP Learning:Exploring Dispatching and Monitoring in Digital Manufacturing,有限资源任务安排、派工与异常监控。访问日期:2026年10月27日。
  • Infor CloudSuite Industrial 10.x:APS概述,计划信息、有限与无限模式及需求可行性模拟。访问日期:2026年10月27日。
