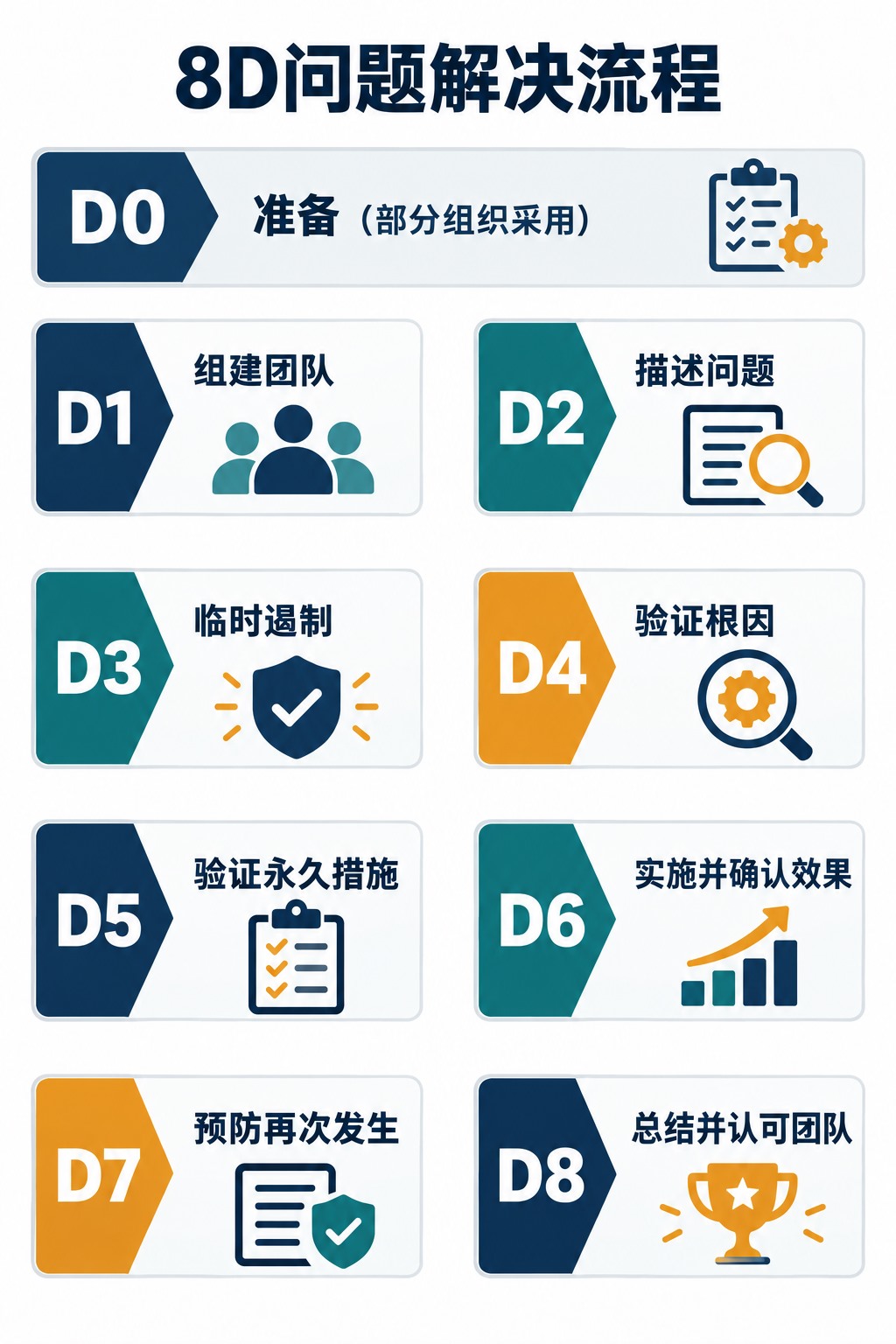

8D报告是记录八步问题解决过程的文件,用于说明质量问题是什么、怎样控制影响、原因如何证实,以及纠正措施是否有效。8D中的D来自Discipline,通常指D1至D8八个步骤;有些流程另设D0准备阶段,但D0不计入这八步。
在制造业质量管理中,客户投诉、重复出现的缺陷和涉及多个部门的异常,常需要用8D组织调查。报告表格只是记录载体。能够让别人复核的“问题—证据—原因—措施—结果”关系,才决定这份报告是否真正解决了问题。

什么时候需要8D报告?D0准备阶段做什么?
美国质量学会(ASQ)的8D方法说明将其用于识别和消除问题,尤其适合原因尚不明确或涉及多个职能的情形。一个已经找到原因、处理方法明确的简单异常,未必都要启动完整8D;客户或适用程序要求提交8D时,则应按相应要求执行。
D0主要确认是否需要8D、问题严重程度、人员资源和紧急响应。SGS的8D方法介绍把准备与紧急反应放在正式调查前。比如发现疑似不合格批次仍在发货,应及时暂停相关放行、保留样件和记录,不必等团队名单或表格填完才行动。
以下用“铝支架漏攻丝”贯穿八个步骤。案例、数量、原因和验证结果均为教学假设,不是企业实绩。设定为:一批应具有M6内螺纹的支架交到客户处,客户检查200件,发现12件相应孔位没有螺纹,无法正常装配。要解决的不只是补做这12件,还包括确认其他受影响产品,以及查清为什么漏加工、又为什么未被检出。

D1组建团队:谁负责查原因、实施措施与确认结果?
D1要把解决问题所需的知识和执行权限组织起来。质量人员可以协调报告,但加工程序由谁维护、库存由谁隔离、客户现场如何筛查,都需要对应人员负责。仅列“品质部、生产部”而没有具体行动负责人,往往无法推进后续工作。
在漏攻丝案例中,团队包括质量负责人、加工工艺人员、生产班组代表、检验人员和仓储物流人员;客户接口负责获取缺陷样件、检验条件和交付状态。工艺人员核查程序与加工履历,检验人员复核判定方法,仓储人员建立可疑品清单。需要设备或供应商知识时,再补充相应成员。
D1记录应能看出负责人、各成员负责的调查或行动、完成时间,以及由谁协调停线、试验和资源投入。团队组成可以随调查变化,不必为了符合某个模板凑固定人数。
D2描述问题:把缺陷、数量与影响范围写清楚
D2记录已经观察到的偏差,并把“应达到的要求”与“实际情况”对应起来。可使用5W2H整理对象、时间、地点、表现、影响及数量,但原因未知时,不应把“操作员粗心”之类推测写进事实描述。
本例的问题陈述可以写为:“客户在某交付批次的200件铝支架中,确认12件指定M6孔位未形成内螺纹,导致配套螺钉无法正常装配。已检查的其余188件未发现该缺陷,漏攻丝的生产时段及总影响数量仍在核查。”报告同时关联零件号、图纸版本、孔位照片、批次及逐件检查记录。
12÷200=6%,只表示这200件已检查产品中发现的比例。假设追溯后,需排查范围还包括厂内300件成品和300件在制品,那么800件是暂定追溯范围,不能写成“800件全部不合格”,也不能直接把6%外推到所有产品。在制品是否已完成攻丝工序,也要单独记录。
还应保留“哪里出现、哪里没有出现”的比较:哪些机床、班次、零件版本和时间段出现缺陷,哪些相近条件下的产品没有出现。Minitab的8D方法说明要求用可量化证据界定问题;这些对比资料会为D4验证原因提供线索。
D3临时遏制:怎样防止缺陷继续流出?
临时遏制措施的目标是保护客户和后续工序,为调查争取时间。它可以是冻结可疑批次、对指定缺陷进行筛查、控制后续放行,也可以包括与客户协调已交付产品的处理。遏制控制的是当前影响,不等于已经消除了制造缺陷的原因。
在本例中,应将客户处、在途、库存和在制品的状态纳入清单,明确哪些产品暂不使用、哪些需要检查、由谁处理。以最后一次可靠的合格记录、加工履历和发现时间划定初始范围;若无法证明某批产品未受影响,就继续纳入排查,后续再据证据收窄。
筛查方法也要经过确认。对漏攻丝,可以在明确的检验作业方法下,用适用于该螺纹要求的量规及必要的观察,检查对应孔位。用已知合格件和已知漏攻丝样件确认人员与方法能够区分,避免只在表格上写“已全检”。本例的缺陷是没有形成螺纹;若同时怀疑牙型或有效长度问题,还需要覆盖相应判定项目。

D3的结果要能核对数量与去向:查了多少、发现多少、还有多少待确认,已隔离品存在哪里,筛查后的产品如何标识。不合格品返工后仍须按要求复检。Bosch的Value Stream Q-Basics资料强调,遏制应持续到纠正措施有效性得到证明;不能因为已经提出一个整改计划就取消筛查。
D4根因分析:分别查清发生原因与流出原因
发生原因解释缺陷为什么产生,流出原因解释缺陷为什么未被原有控制发现。两者可能属于不同环节。把漏攻丝修好却不补检验缺口,其他原因造成的漏攻丝仍可能流出;只增加检验而不修正加工过程,则仍在持续制造缺陷。
从现象提出假设,再用现场证据排除和验证
本例可提出程序遗漏、刀具异常、工序跳过或零件混料等假设。鱼骨图适合整理可能原因,5Why适合继续追问原因关系;画完图或问满五次,都不自动构成证明。
假设核查发现,生产中途加载了一个缺少攻丝指令的程序版本,时间与缺陷件的加工记录相吻合。为确认这一判断,团队在受控条件下保存并比对两个版本,对教学样件分别执行相关加工:错误版本复现漏攻丝,正确版本完成螺纹加工;同时检查刀具状态和零件身份,以排除“断刀却仍继续加工”或混料造成的解释。试验样件单独标识,不能混入交付。
这时,原因表述应具体到“哪个程序版本遗漏哪道加工,何时被加载,怎样影响相应工件”,并附程序比对、加工记录和试验结果。Bosch的《Problem Solving》8D附录要求用证据支持原因,并尽可能验证缺陷发生与未检出的机制。
检查原有检测为何没有拦住缺陷
继续这个假设:原检验表只要求确认孔位和外形,未包含该螺纹特征,现场也没有相应的螺纹判定记录。将已知漏攻丝样件按原检验流程检查,仍能被判为通过;加入明确的螺纹检验项目后,才被识别为不合格。这便验证了流出原因,而不只是笼统写“检验员漏检”。
再往上追查,团队发现加工程序允许未经批准覆盖已发布文件,且工艺变更时没有联动检查检验文件。这样的管理缺口解释了为什么错误版本能够进入生产、为什么检验要求没有补上。若实际调查没有这些证据,就只能记为待验证假设,不能因为它听起来合理便照搬。

D5选择并验证永久纠正措施:措施是否对准根因?
D5把已验证的原因转成具体措施,并在全面实施前确认措施能发挥作用、不会引入新问题。它回答“这个方案能否解决已查明的原因”;D6则进一步回答“实施到真实生产后是否持续有效”。两者不能仅分别写成“计划整改”和“已整改”。
针对本例的发生原因,可恢复经批准的正确程序,把工单与受控程序版本对应,限制未经批准的覆盖,并增加程序发布后的工序完整性确认。针对流出原因,则补充螺纹判定项目、量规与操作方法,并让检验记录与零件、版本、批次对应。补做当前缺陷件上的螺纹属于产品处置,不能代替这些原因层面的措施。
验证计划要与措施对应:用正确版本加工样件并检查螺纹要求;尝试调用未批准版本,确认控制能阻止或及时识别错误;把已知漏攻丝样件混入独立测试序列,确认新检验方法能发现,且不会把已知合格件误判。同时检查新增检验是否造成漏项、混料或不可执行的作业安排。
D5应留下措施选择理由、试验条件、判定标准、结果及批准人。诺贝丽斯的系统性纠正措施流程同样要求长期措施消除原因并证明不会引起新问题。写“加强培训、提高责任心”,却没有改变本例的程序发布和检验控制,尚不足以回应已验证的根因。
D6实施并确认效果:生产记录能否支持结论?
D6将通过验证的措施落实到设备、人员、文件和实际生产,记录生效时间、适用范围及责任人。确认结果时,沿用D2中的缺陷定义和可比较的检查口径,还应覆盖触发问题的情形;本例曾在程序切换后出现漏攻丝,因此不能只验证一次不换程序的短时运行。
例如,教学方案可以预先安排连续3批、每批200件,覆盖换班、停机重启和批准程序重新加载。设定试生产记录中600件均完成相应检查,未发现漏攻丝,同时未批准版本调用测试和已知缺陷样件测试均符合预定要求。报告应附这600件的批次与检验记录、各次切换记录及测试证据,而不是只填“改善后不良率0%”。
这里的批次和数量仅服务于教学示例,并非8D规定的统一验收门槛。实际验证范围应根据缺陷风险、触发条件、批次差异及客户要求确定。一次或几批未发现缺陷只能证明已观察范围内的结果,后续仍按控制计划监测。
永久措施确认有效后,还要核对原可疑批次是否已完成处置、客户侧是否仍有未筛查品,再依约批准撤除临时遏制。新生产已合格,不会自动改变旧库存的质量状态。
D7防止再发:把有效措施推广到同类过程
D7处理的是“其他产品或过程是否也存在同一种控制缺口”。本例只修改一份支架程序,仍不足以解决其他机台可以任意覆盖已发布程序的问题;只修改一张检验表,也不能保证其他带螺纹零件的特征已经进入控制计划。
因此,可以按实际共性检查同一程序发布方式下的机台和零件,将版本审批、工序完整性确认及检验文件同步纳入变更流程。对适用产品更新过程失效模式与影响分析(PFMEA)、控制计划和作业指导书,明确程序变更后由谁检查加工与检验要求是否一致,再用现场抽查确认新规则确实执行。
推广应有对象清单和完成证据。例如,“已检查使用同一发布目录的机台,完成受控发布配置;已核对相关螺纹零件,补齐缺失检验项目”,比“已横向展开”更清楚。不具备相同原因的产品无需机械套用同一措施,但应说明判断依据。

D8总结与团队认可:何时可以关闭8D报告?
D8回顾解决过程,认可团队贡献,并按适用程序完成结案。ASQ将团队认可列为第八步;在企业实际流程中,还应审查前面各步的完成证据和结案条件。不能因为报告写到了第八格,就认定问题已经结束。
本例结案时,需要能追溯到原问题与样件、可疑批次去向、两类原因的验证、程序与检验措施生效记录、生产确认结果,以及同类过程的处理状态。客户要求确认结案时,要取得相应确认。仍有未查明原因、未处置产品或未验证措施,应保留未完成状态。
最后记录真正有用的经验:本次是如何通过程序版本与加工时段定位问题,原检验为何看不到螺纹缺失,哪些控制被修改,哪些情形应触发再次调查。团队认可可以很简洁,但总结应能被后续人员找到并理解。
8D报告必须在几天内完成?
8D八步本身并不等于统一的24小时、48小时或固定结案天数。具体期限来自客户要求、合同、企业流程或事件处置要求。例如,诺贝丽斯在其供应商流程中明确由其告知CAPA完成期限,不能把某一家企业的时限写成所有8D通用规则。
调查尚未完成时,可以按约定提交阶段性报告:明确已经确认的事实、正在执行的遏制措施、剩余调查和预计完成时间。计划、实施中、已完成、已验证应分别标识,不能为了按时提交,把试验计划写成已经获得的结果。
一份可用的8D报告,应让读者沿着证据看清处理过程:当前产品如何被控制,缺陷为何产生和流出,措施怎样改变原因,生产结果如何证实改善。表格中的文字可以简洁,关键证据和因果关系不能省略。
参考资料
- 美国质量学会(ASQ):Eight Disciplines 8D;Five Whys and Five Hows;Fishbone。
- Robert Bosch GmbH:Booklet No. 16 — Problem Solving,2013年5月,8D方法附录;Value Stream Q-Basics — Best Practice Booklet。
- Minitab Engage支持文档:8D方法论。
- 诺贝丽斯(Novelis):系统性纠正措施流程。
- SGS:九个步骤解故障——浅析质量工具8D法及FMEA,2019年3月。采用准备阶段与紧急反应说明。
