bauma CHINA 2026将在上海实行一展双馆:上海世博展览馆展期为11月23—26日,上海新国际博览中心为11月24—27日。11月23日的电动化绿色发展大会,以及主办方公布的电池、充换电和综合能源主题,让工程机械电动化的观察范围从整机扩展到作业现场。对工程团队,核心问题是一次补能能否支持下一段任务,以及整套补能安排能否跟上连续作业。

先分清两馆日期,电动化大会在世博馆首日

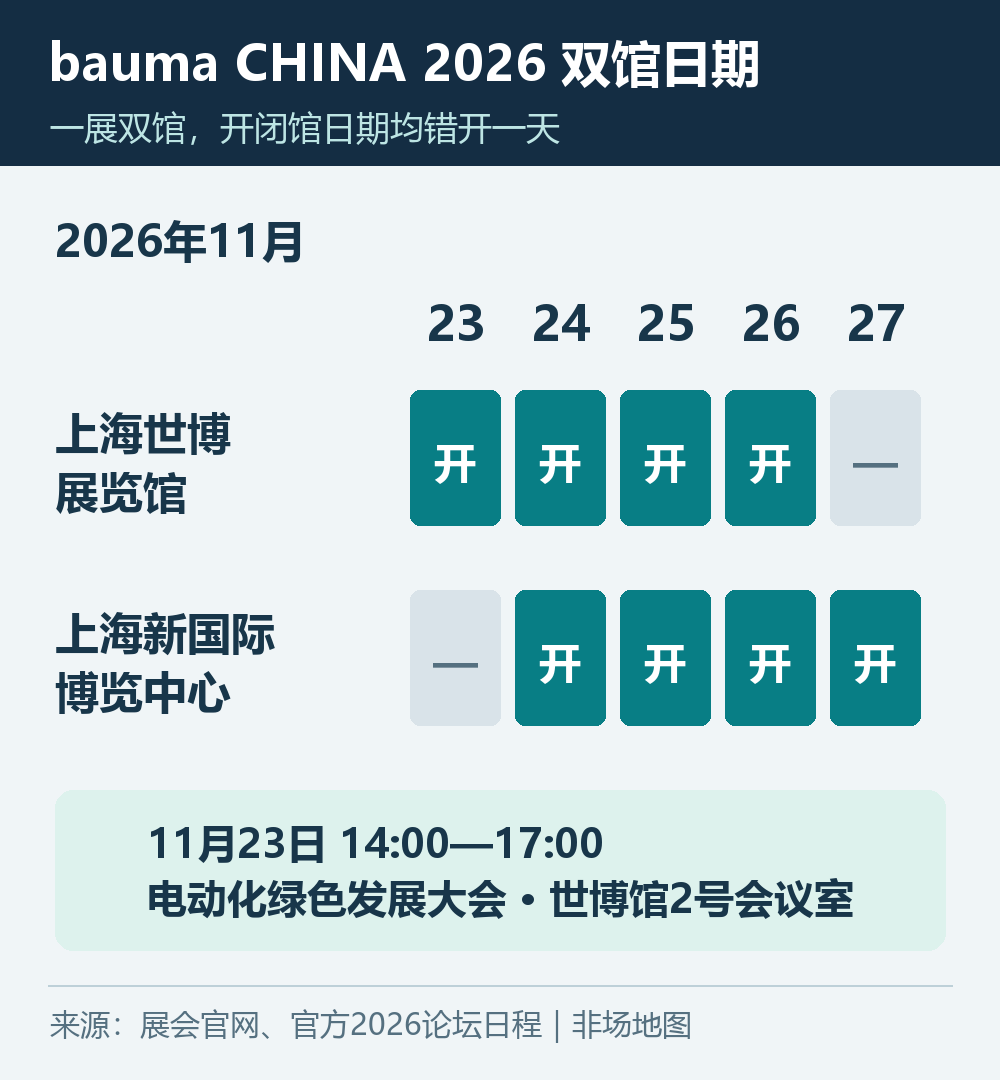

bauma CHINA官网将两馆明确列为同一届展会的组成部分,世博馆提前一天开馆,也提前一天闭馆。若参观计划包含电动化大会,不能只按新国际馆的11月24日开幕日期安排抵达。
据官方2026论坛日程,2026工程机械电动化绿色发展大会安排在11月23日14:00—17:00,地点为世博馆2号会议室。当天9:00—17:00,世博馆1号会议室另有工程机械科技创新大会,页面明确标注为收费会议;两场活动时间存在重叠。

主办方的新能源主题介绍把动力电池与热管理、充换电、储能和综合能源服务放在同一产业链中,并介绍了电动化大会关于技术迭代及基础设施等方向的安排。对这些展前计划,一个有用的工程解读是:机器本身的能力,要与工地能够按时提供多少电能一起评价。
“能工作多久”,要先还原一段实际工况
工程机械的能耗随任务变化。同一台设备,重载举升、行驶、回转和等待的持续时间不同,电池侧平均功率就不同。电机额定功率描述的是能力指标,电池容量描述的是储能量,两者都不能单独给出实际续航时间。

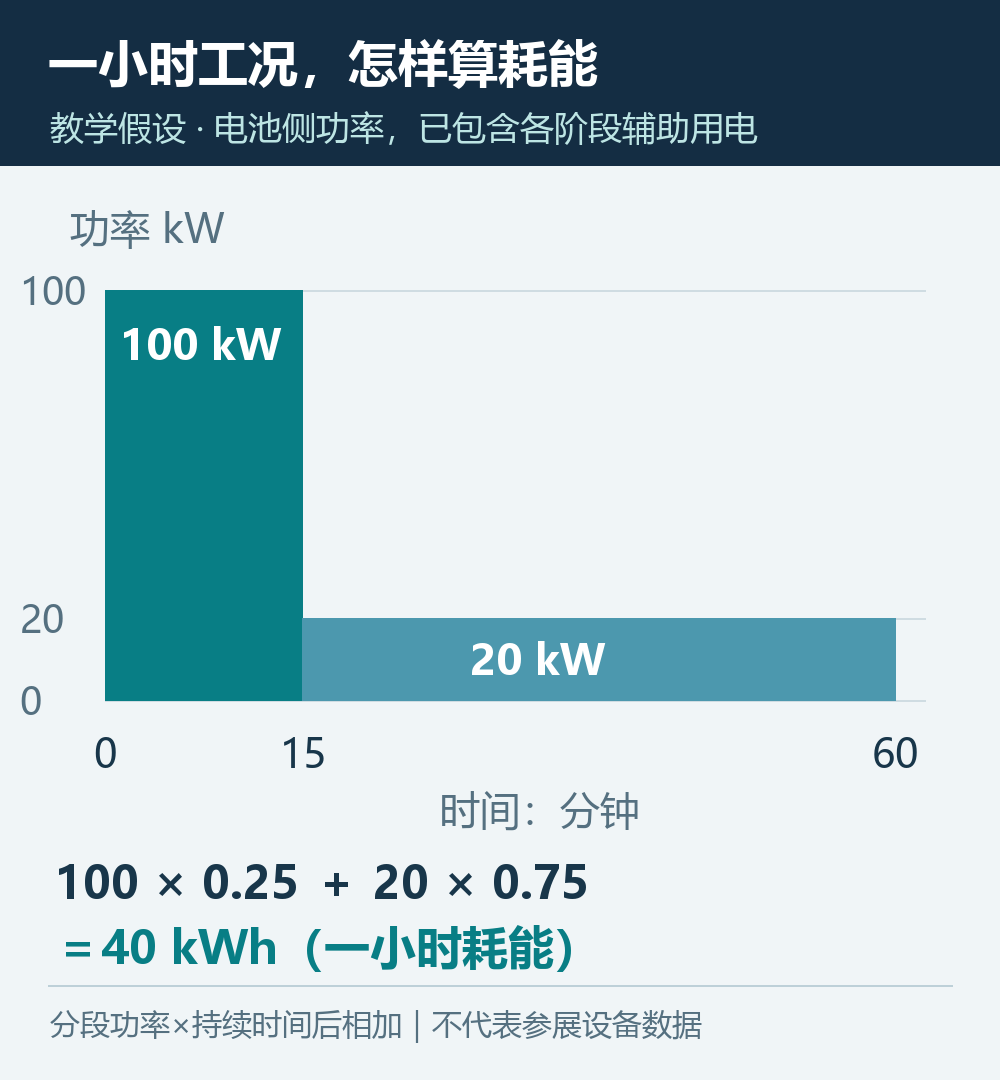

以一个纯教学假设为例:某设备在一小时任务中,有15分钟电池侧平均输出100千瓦,另45分钟平均输出20千瓦,这两个电池侧功率值均包含各阶段辅助用电。两段耗能分别为25千瓦时和15千瓦时,合计40千瓦时。因此这一小时的平均功率为40千瓦,而不是100千瓦。例子只说明“功率乘以持续时间,再逐段相加”,不对应任何展品的实际工作曲线。

若下一段工作中重载时间变长,耗能会随之改变;若路线、土质或属具改变了作业效率,即便同样运行一小时,完成的土方量或搬运量也可能不同。因此观察电动设备演示,既要记录持续时间,也要看这段时间完成了什么工作。短时完成一次铲装,能够说明该次动作;要判断一个班次,需要相应的作业循环与累计能量记录。
电池的标称容量也不等于任意时刻都可用于作业的能量。系统会保留使用边界,温度、荷电状态和控制策略都会影响可用范围。Volvo CE的工程机械电池说明就区分了显示荷电状态与电池实际使用窗口,并说明低温充电前的温度调节问题。其具体窗口属于所述设备,不能作为所有品牌的统一百分比,但它说明了为什么续航推算必须先明确“可用能量”。
补能速度取决于实际输入,不是只看充电桩铭牌
充电链条包含现场供电、充电设备、连接与机器侧接受能力。某一环节允许的功率较低,就会限制实际充电;实际接受功率还可能随着荷电状态和温度变化。因此,“充电设备最大功率乘以停机时间”通常只能作为理想上限估计,不能直接当作已充进电池的能量。
Volvo CE的充电技术问答用不同电源条件与车载充电能力解释充电时间差异,也讨论了利用午休等停工时段补电。文中电压、插头和设备配置对应其北美产品条件,这里采用的是“供电能力与机器接受能力共同约束充电”的机制,不套用其配置参数到国内工地。

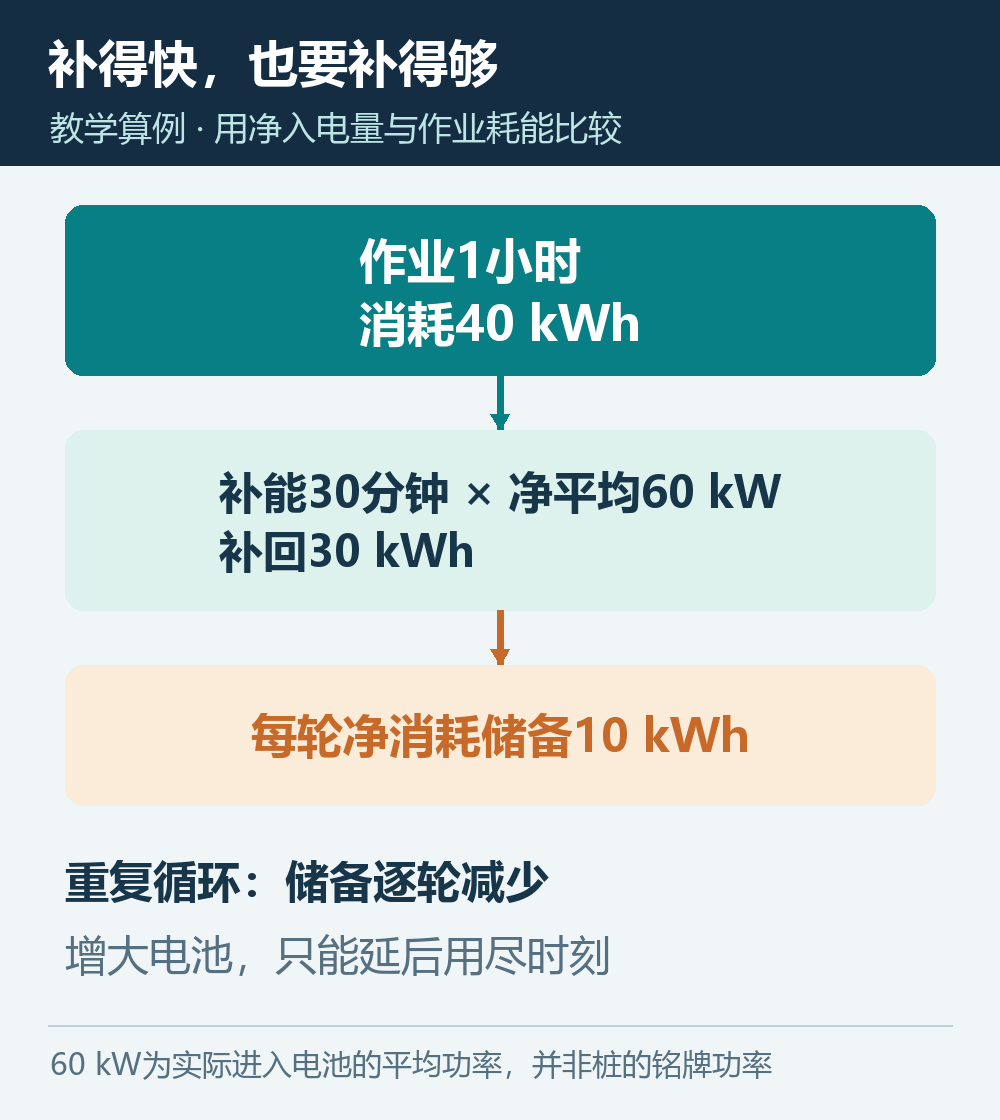

接着前面的教学算例:假设完成一小时任务需要40千瓦时,随后有30分钟补能窗口;若这30分钟内真正进入电池的平均功率是60千瓦,只能补回30千瓦时,每轮仍净消耗10千瓦时。设备可先使用原有电量继续作业,但重复这样的安排,储备会逐轮减少。电池更大能延后用尽的时刻,却不会消除每轮的能量缺口。

还要把“可停工30分钟”和“实际充电30分钟”分开。驶往充电点、排队、连接和返回作业位占用的时间,都会压缩有效充电时长。如果多台设备同一时段结束作业,即使每天总用电量不变,也可能在短时间内同时要求较高供电功率。对连续作业的解释,应落实到时间窗口内补回多少能量,而不是仅列出充电设施数量。
现场储能改变供电时序,但电能仍须有来源
主办方已公布的综合能源方向包含光伏、储能与充换电的结合。理解这类方案,需要把功率和电量分开:储能可以在设备不急需补能时积累电量,再在集中充电时段释放,从而缓解某个时间段的供电功率约束;但储能本身不产生电,后续仍需要充入足够能量,并计入转换损耗。
因此,移动储能或固定储能演示值得关注两个时间尺度。短时间内,要看它能否以所需功率完成一次补能;跨越多个班次,还要看它什么时候、从哪里恢复电量。只展示给一台设备快速充电,尚不足以说明同一现场多台设备可以日复一日按该节奏运行。
换电同样是把一部分补能过程移到机器之外。整机停机时间可能缩短,但备用电池的数量、充电恢复时间与更换组织要跟上工作循环。上述关系是通用的作业与能量分析,并不表示本届某家展商已完成相应系统验证。
从电动化议程中读出什么样的工程进展
这次参观可以沿同一任务追踪三类证据:整机演示说明在何种工况下完成多少工作;电池与充电说明解释这段工作消耗和补回多少能量;综合能源说明则解释多台设备、多个班次如何持续获得电能。三者对应起来,才有条件判断改善的是动作能力、单次补能时间,还是整个现场的作业连续性。
例如,看到更高功率的充电装置,可以先确认演示中的实际充电曲线与供电条件;看到储能方案,则接着检查恢复电量的时段是否与施工安排相容。本文依据截至2026年10月29日的主办方展前资料。参会入口、场次及两馆开放安排均可从官方日程和展会首页进入。
